报告封面:从规划到落地,广深科技创新走廊深莞段先进制造建设进展观察
  • 报告类型:Think Tank Observation Report
  • 覆盖区域:深圳光明—东莞滨海湾—松山湖部分先进制造节点
  • 资料截止日:2026 年 6 月 30 日
  • 资料更新日:2026 年 7 月 27 日

本报告观察四个处于不同进展阶段的项目:深圳光明区东坑半导体产业园、东莞滨海湾灵犀谷内通科子项目、东莞松山湖华夏恒泰研发生产总部,以及璞泰来锂电自动化设备华南区域总部。

本报告关注四个项目目前走到了哪一阶段:哪些进展已有公开资料印证,哪些还需要交付、设备或运营信息进一步说明。报告不对项目作优劣排序。


主要发现

目前看到的情况

四个项目都出现了规划之后的新进展,但所处阶段不同:有的完成主体封顶,有的进入装修,有的刚刚开工,也有项目已被官方列为“建成投产”。从这些资料看,深莞段部分先进制造项目正在进入实质建设或运营准备期;是否已经交付并形成稳定生产,还需要更多信息。

四个项目的最新公开建设节点与下一步观察重点

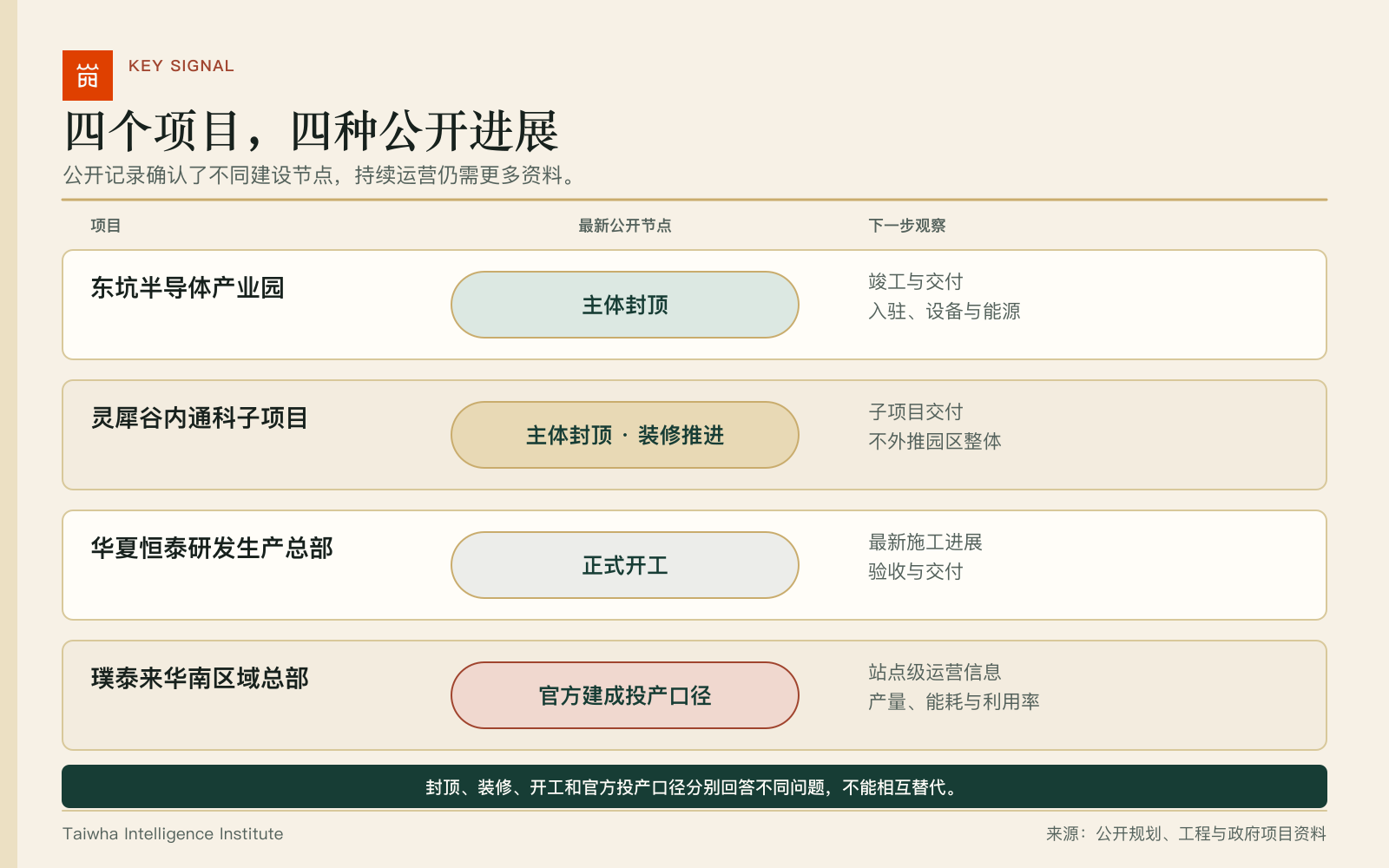

图 1|公开资料显示的四个项目建设节点。封顶、装修、开工和官方投产口径分别回答不同问题,不能相互替代。

结论置信度

中等。 项目身份和部分建设进展有政府或项目公开资料支持;交付、设备运行、站点产量、利用率和持续经营仍缺少同口径信息。Taiwha 内部卫星数据补充了地表变化观察,但不能单独确认施工或生产阶段。

接下来最值得关注的三件事

接下来需要观察项目能否连续完成三个阶段:

  1. 从主体形成走向验收和交付;
  2. 从交付走向设备、招聘和运营准备;
  3. 从“投产”口径走向可持续观察的运营量。

哪些新情况会改变结论

如果项目身份或建设进展被官方资料修订,或者新的竣工、交付、设备、能源和站点运营信息出现,报告结论将相应更新。


观察问题与资料范围

核心问题

本报告回答:

截至资料截止日,深莞段部分先进制造项目的规划、建设、交付准备和运营信号分别走到了哪一步?

本报告不回答:

  • 企业收入、利润或订单是否增长;
  • 具体工厂是否满产;
  • 项目投资回报是否达到预期;
  • 园区招商或地方政策是否“成功”;
  • 某一处地表变化是否由某个项目造成。

为什么现在值得观察

四个项目正进入更容易混淆的阶段。主体封顶、装修、正式开工和“建成投产”都比规划更接近实体建设,却分别代表不同进展。未来一至两年,多个计划节点将继续向交付或建成阶段移动;只有把这些阶段分开,才能看清项目实际走到了哪里。

对产业观察者、设备服务商、园区运营者和制造企业而言,下一阶段的价值不在于重复确认项目存在,而在于识别它何时真正进入验收、设备、能源、招聘和持续运营环节。

资料范围

本报告使用五类资料:

  1. 规划、自然资源和土地资料;
  2. 工程、许可、专项验收和政府项目进展;
  3. 企业、监管和经营主体公开信号;
  4. Taiwha 内部卫星数据;
  5. 仍待获取的交付与持续运营量。

报告把项目推进分为五个阶段:

阶段主要问题典型资料
规划与土地项目是谁、在哪里、计划做什么规划许可、土地公告、项目清单
工程形成是否出现真实建设节点开工、基础工程、主体、道路和配套
交付与验收是否具备移交和使用条件竣工、消防、专项验收、交付
运营准备是否开始配置运营能力设备、招聘、能源接入、精确地址主体
持续运营是否形成可持续活动产量、利用率、订单、能耗或收入

前一个阶段的资料不能直接代替后一个阶段的进展;没有公开资料,也不代表项目没有现实活动。


现实层发生了什么

公开资料显示了哪些进展

案例最新公开进展目前可以确认仍需了解
东坑半导体产业园光明区政府记录主体结构全面封顶,公开计划仍把交付放在 2027 年二季度;2026 年另有永久路口事项项目已进入主体完成后的后续建设与配套阶段已交付、企业入驻、设备运行或持续生产
灵犀谷内通科子项目公开报道记录约 20 亩子项目主体封顶并进入装修阶段子项目已形成主体并继续装修约 370 亩园区整体阶段,或其他宗地状态
华夏恒泰研发生产总部东莞市发展和改革局记录项目于 2025 年 9 月开工,预计 2027 年建成投产项目已经越过纯规划阶段,并有官方开工基线当前现场阶段、竣工交付、设备进入和持续运营
璞泰来锂电自动化设备华南区域总部松山湖管委会称项目于 2025 年 3 月建成投产,另有专项报备与经营主体登记线索官方进度链和运营主体身份相对清楚独立产量、设备开工率、订单、能耗或利用率

四个项目都已出现规划之后的实际进展。它们的差别主要在下一步:有的需要确认交付,有的需要确认设备进入,还有的需要持续运营信息。


内部卫星数据提供的补充观察

来自 Taiwha 内部卫星数据的观察

本报告使用 Taiwha 内部卫星数据,对三个匿名范围进行多期地表观察。结果反映的是范围内地表信号的变化,不对应正文项目顺序。

匿名范围多期观察结果目前可以说明目前还不能说明
范围 A多个观察期均出现地表差异选定范围并非完全静态变化是否来自施工、绿化或某个具体项目
范围 B整体变化相对有限,但并非完全不变观察期内差异较弱项目是否没有施工、已经停滞或完成建设
范围 C后一观察区间的差异更明显某一阶段的地表信号变化较大项目是否建设更快、正在加速或已经投产

三个范围不与正文四个项目按顺序对应。


关键信号仪表板

当前已经看到什么

信息当前情况性质置信度说明
四个项目均出现规划之后的记录已出现已观察中高项目资料已进入更具体阶段,但所处阶段不同
东坑与通科形成主体节点已出现已观察中高建筑主体已有公开记录,交付和运营仍待确认
华夏恒泰形成正式开工记录已出现已观察中等项目已经开工,最新现场进度仍待更新
璞泰来形成官方投产口径已出现已观察中等官方进展较清楚,持续运营情况仍待确认
三个匿名范围出现不同程度地表变化已出现已观察中等来自 Taiwha 内部卫星数据,作为项目资料的补充
项目正在形成可持续产能尚未确认初步推测需要设备、能源、产量、利用率或订单等信息
区域先进制造活动正在持续增强尚未确认初步推测样本有限,且缺少统一的运营数据

目前能够确认的是项目记录和部分建设节点;持续产能与区域性增强仍需要更多运营信息。


卫星观察的范围与限制

本报告中的用途

Taiwha 内部卫星数据用于比较同一范围在多个观察期是否出现地表变化,并为项目资料增加一个物理观察角度。

卫星数据记录的是地表信号,不包含施工许可、竣工验收、设备安装或生产状态。因此,它不能单独确认正式开工、主体封顶、工程停滞、建筑验收、设备进入或企业投产。

同一观察范围可能同时包含屋顶、道路、植被、阴影和裸地。季节、材料、天气和观察范围变化,都可能带来地表信号差异。

在本报告中,卫星观察作为公开项目资料的补充,不单独确定项目阶段。


多源资料如何相互印证

工程、运营与卫星资料分别提供不同信息

当前信息后续资料可以进一步说明
主体封顶竣工、消防、专项验收与交付资料建筑是否已经具备交付和使用条件
装修推进设备采购、安装、能源接入和招聘信息项目是否开始准备实际运营
官方建成投产站点级产量、能耗、利用率或订单项目是否形成持续运营
内部卫星数据出现差异权威边界、现场或工程记录地表变化是否与具体项目进展有关
内部卫星数据变化有限更长时间观察与其他一手资料变化是否较小,或只是观察期尚短

卫星资料提供物理变化线索,工程资料说明建设进度,运营资料说明项目是否真正投入使用。三类信息相互印证后,项目状态会更加清楚。

公开项目资料、内部卫星观察与交付运营资料的作用关系

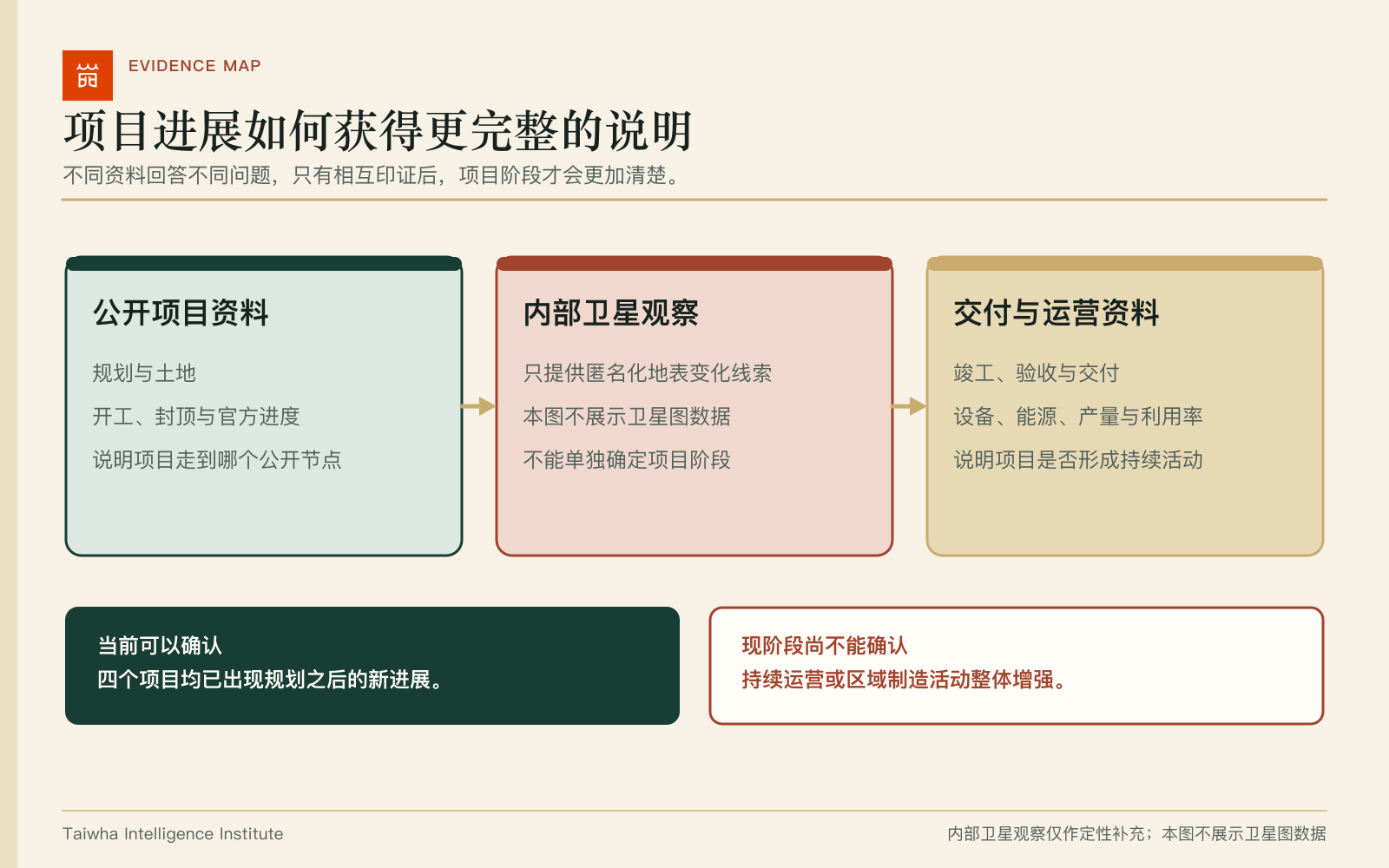

图 2|不同资料分别说明项目身份、地表变化和运营状态。本图只展示资料之间的关系,不展示卫星影像或底层数据。

为什么同样叫“进展”,实际含义不同

以下章节围绕具体问题展开。每一种解释都列出支持资料、仍需考虑的情况、当前支持程度、Taiwha 解读和后续关注。

为什么封顶之后仍需继续确认

主体封顶只说明建筑结构到达一个工程节点。机电、消防、专项验收、交付、入驻和设备安装仍可能在不同时间完成。

  • 支持资料: 东坑与通科均有主体节点记录,但公开资料仍把后续交付或装修列为下一阶段。
  • 仍需考虑: 如果新的竣工、交付或设备记录已经形成但尚未进入本报告,项目实际进度可能更快。
  • 当前支持程度: 较高,能够说明主体已经形成,但后续使用状态仍需更多资料。
  • Taiwha 解读: 封顶是实体建设的重要进展,却不是运营能力的同义词。
  • 后续关注: 竣工验收、交付、入驻和设备进入。

为什么投产口径仍不等于持续运营

“建成投产”通常确认项目进入一个官方或企业表述的运营节点,但持续运营还涉及产量、能耗、设备利用率、订单和稳定周期。

  • 支持资料: 璞泰来项目已有官方建成投产口径和经营主体线索,却没有公开的站点级持续运营量。
  • 仍需考虑: 运营数据可能属于非公开经营信息;没有公开数据不等于没有真实生产。
  • 当前支持程度: 较高,能够说明官方节点与持续运营信息之间仍有一段需要观察。
  • Taiwha 解读: 对企业和产业服务机构而言,真正改变商业判断的是持续活动,而不只是一个节点标签。
  • 后续关注: 连续的站点能耗、产量、利用率、招聘和监管记录。

为什么计划节点会随着实施过程调整

建设项目往往按照年度计划、资金、许可、施工组织和分期安排推进。不同年份的计划可能强调不同里程碑。

  • 支持资料: 案例资料同时出现计划交付、预计建成和阶段性工程记录,时间口径并不完全相同。
  • 仍需考虑: 没有统一版本的基准计划,不能把任何节点变化都解释成正常调整。
  • 当前支持程度: 中等,能够说明部分时间差,但仍需逐项确认。
  • Taiwha 解读: 节点调整本身不是正面或负面结论;重要的是变更是否有新资料说明,以及项目是否继续进入下一阶段。
  • 后续关注: 权威进度表、合同节点和计划修订说明。

为什么园区、宗地与子项目不能互相替代

同一个园区可能包含多个宗地和子项目,它们的建设阶段、主体和用途并不一致。子项目封顶不能被外推为整个园区同步完成。

  • 支持资料: 通科公开资料只对应灵犀谷内约 20 亩子项目,而园区资料描述的是更大范围。
  • 仍需考虑: 若未来取得逐宗地工程资料,园区整体情况会更加清楚。
  • 当前支持程度: 较高,是避免把子项目进展写成园区整体进展的重要前提。
  • Taiwha 解读: 尺度一旦错位,准确的单点事实也可能被写成错误的整体结论。
  • 后续关注: 权威宗地边界、施工许可和逐项目进度。

为什么短期地表变化可能只是扰动

内部卫星数据中的变化可能来自建设,也可能来自季节、材料、阴影、临时堆放、维护或观察条件。变化有限同样可能来自观察窗口不足。

  • 支持资料: 三个匿名范围呈现不同的多期变化方向,但现有资料不能把这些差异稳定对应到某一项目阶段。
  • 仍需考虑: 如果权威边界、现场资料和更长时间观察持续指向同一方向,短期扰动的可能性会降低。
  • 当前支持程度: 需要持续保留的另一种可能。
  • Taiwha 解读: 看见变化是调查的起点,不是结论的终点。
  • 后续关注: 新观察期、权威边界和现场或工程资料。

不同解释的对照

解释当前支持程度主要依据仍需确认
工程进展仍需逐步推进较高封顶、装修与后续交付节点并存可能遗漏最新验收资料
官方投产与持续运营量分离较高官方口径清楚、站点运营量缺失非公开经营活动无法被公开资料覆盖
计划和分期动态调整中等多种计划节点与阶段记录并存缺少统一基准计划
园区与子项目尺度差异较高通科子项目与灵犀谷整体范围不同逐宗地资料仍不完整
短期变化或观察条件影响需要持续保留匿名范围差异尚不能对应具体项目更长时间观察可能降低这种可能性

本报告不安排百分比。四个项目的观察内容并不相同,卫星结果也采用匿名方式呈现;给出精确比例会让结果显得比现有资料更确定。表中的“较高”“中等”和“需要持续保留”表示当前资料对不同解释的支持程度。

Taiwha 综合解读

把现有资料放在一起看,较为清楚的是,四个项目都已经出现规划之后的新进展,但主体封顶、装修、正式开工和官方“建成投产”分别代表不同阶段,园区、宗地与子项目的情况也不能相互替代。这些变化说明深莞段部分先进制造项目正在进入更具体的建设和运营准备阶段,不过各项目的推进速度和资料完整程度并不相同。现阶段还不能据此判断四个项目已经形成持续运营,也不能说明区域制造业订单或产能利用率正在整体上升;匿名卫星观察同样不能对应到某个具体项目,更不适合用来比较项目优劣。对读者而言,接下来真正值得关注的是,封顶、装修和官方投产等节点,能否继续转化为交付、设备进入、能源使用和持续运营信息。

术语说明

  • 主体封顶: 建筑结构节点,不等于竣工交付。
  • 建成投产: 来源使用的阶段口径,不自动等于持续产量。
  • 内部卫星数据: Taiwha 用于辅助观察物理变化的内部资料,不能替代工程、经营或现场信息。
  • 当前支持程度: 现有资料与一种解释的符合程度,不是精确计算结果。
  • 置信度: 结论的可靠程度,取决于资料质量、覆盖范围和其他可能性。
  • 尚未确认: 现有资料还不足以得出结论,并不表示现实情况一定相反。

这份观察对谁有用

利益相关者影响

读者最相关的问题本报告能提供什么
制造企业与供应链负责人上下游项目何时进入真实运营准备区分工程节点、交付和持续运营
设备与工业服务商哪些项目可能接近设备、能源或安装阶段下一阶段进展与观察清单
园区和地方产业机构如何建设性地呈现阶段性进展项目阶段和不夸大表达
工业地产与物流机构哪些节点可能形成后续空间或物流需求公开工程进展与尚待确认的项目情况
投资与研究机构企业和区域叙事获得了多少现实支持资料来源、不同可能性和后续观察重点

商业含义

当前资料最适合用来安排观察重点,不适合直接作为投资、采购或选址依据。对商业读者真正有价值的变化包括:

  • 交付是否开始形成设备、能源和招聘需求;
  • 官方投产口径是否出现持续运营量;
  • 子项目进展是否扩散到园区其他宗地;
  • 不同来源是否开始在同一地址、同一项目和同一阶段上相互印证。

三种可能的发展路径

发展路径可能过程值得关注何时需要调整
基本路径:分期推进项目继续从建设走向交付和运营准备验收、交付、设备、招聘逐步出现关键进展长期没有出现,或计划发生实质变化
加快路径:多类资料相互印证工程、企业、监管和内部卫星观察持续指向同一方向交付后出现能源、产量或利用率新资料显示项目主体、地址或阶段并不一致
放缓路径:变化主要来自观察期或口径公开节点没有继续推进,卫星差异也无法对应项目进展重复计划较多、实质新进展较少连续的一手运营信息开始出现

可选择的后续路径

稳健路径

继续按照五个项目阶段更新四个案例,只在出现实质性新进展时调整结论。

中间路径

为一类目标客户增加设备、能源、招聘或精确地址的专题追踪,但仍保持观察性结论。

实验路径

在取得权威边界后,对一个项目设计公开安全的长期物理变化跟踪试点。任何试点都应先明确成本、停止条件和公开边界。

这些路径是研究产品设计选项,不构成针对任何企业的行动建议。

主要客户类型

本母报告最适合服务“需要判断先进制造项目何时从建设进入运营准备,但没有完整现场数据”的机构,包括制造企业、工业服务商、园区运营方、物流与工业地产机构,以及产业研究团队。

对这一客户群,最重要的三个信号是:

  1. 交付和验收是否真正发生;
  2. 设备、能源和招聘是否与精确地址绑定;
  3. 官方投产口径是否形成持续运营量。

具体客户相关页如何添加

给具体账户使用时,只应增加一至两页轻量覆盖层:

  • 该客户的业务与哪个项目阶段或产业节点相关;
  • 哪两条信号可能影响其判断;
  • 现有资料还需要补充什么;
  • 一个低成本、可逆的确认动作;
  • 什么结果会停止进一步研究。

公开母报告不包含任何具体客户、内部数据或账户级建议。


哪些情况已经比较清楚

目前能够确认到哪一步

目前可以确认可以谨慎观察现阶段尚不能确认
项目身份、部分土地和工程节点项目正在从规划向更具体阶段移动企业收入、订单、利润或产能利用率
官方来源使用了封顶、开工或建成投产口径不同项目接下来需要确认的进展不同四个项目处于相同阶段
内部卫星数据中存在匿名化地表差异某些范围值得增加调查优先级地表差异由某个项目造成
园区与子项目存在范围差异逐宗地资料会让项目对应关系更加清楚园区整体与子项目同步推进

五个最容易发生的误读是:

  1. 把主体封顶写成交付或投产;
  2. 把子项目阶段写成园区整体阶段;
  3. 把官方投产口径写成独立运营量;
  4. 把缺少公开资料写成没有现实活动;
  5. 把内部卫星差异写成工程分类。

哪些新信息会改变当前结论

当前结论会让情况更清楚的资料需要重新考虑的情况
东坑处于主体完成后的建设阶段竣工、交付、入驻、设备或能源资料项目身份、计划或关键工程来源被纠正
通科子项目与灵犀谷整体必须分层权威园区及子项目边界、逐宗地工程资料现有资料被证明描述其他项目
华夏恒泰已有开工基线最新施工、验收、交付或精确地址企业资料项目用地或建设主体发生实质变化
璞泰来有较强官方投产口径站点级设备、能源、产量或利用率官方或监管资料更新并改变项目身份或阶段
内部卫星数据只能作描述性观察权威边界与现场或工程资料后续资料显示现有卫星观察范围并不适用

后续观察安排

接下来值得关注的项目进展

四个项目下一阶段最值得关注的公开进展
图 3|四个项目下一阶段最值得关注的资料。该图用于更新观察,不构成投资、采购、选址或政策建议。

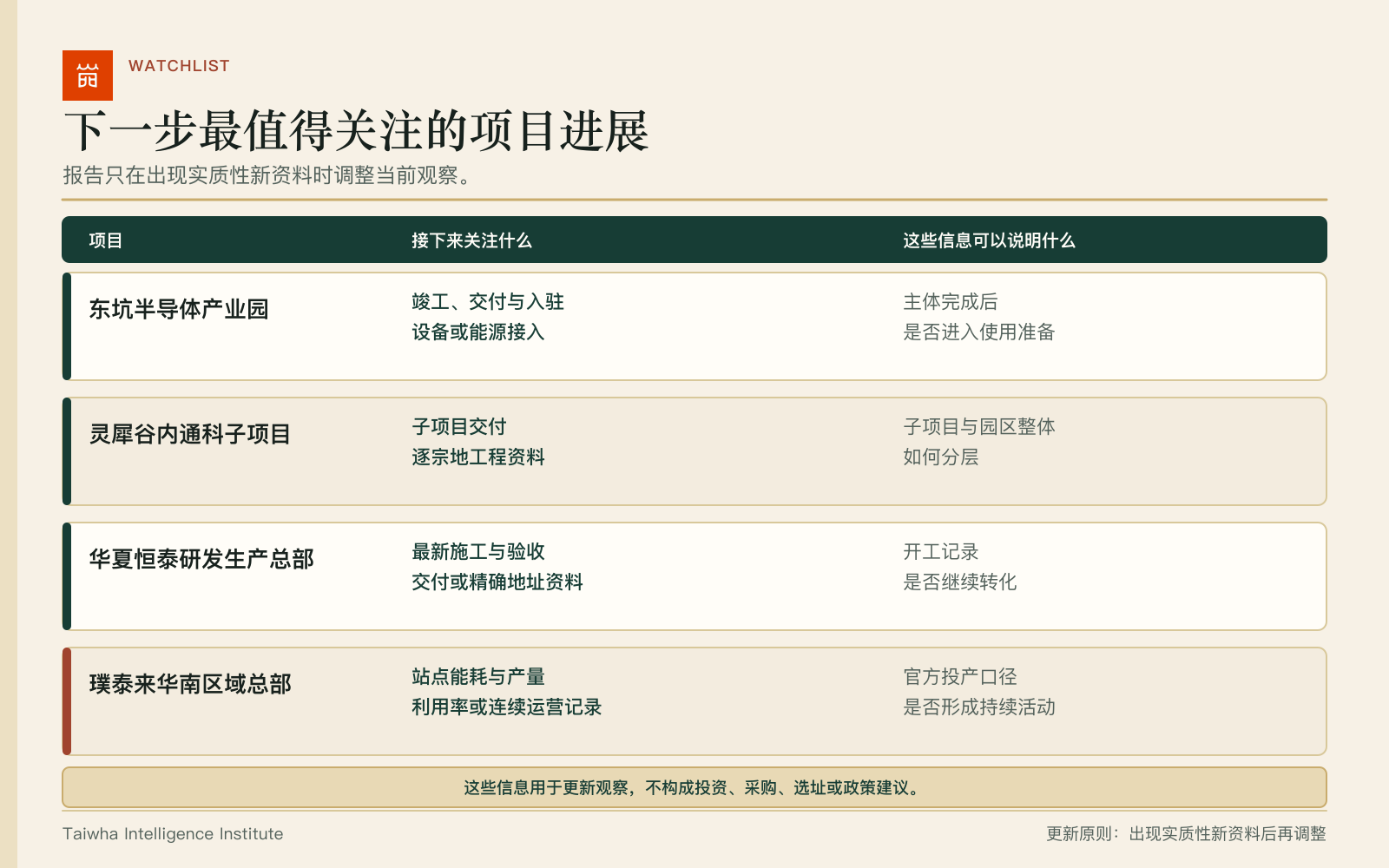

对象接下来关注什么主要来源这些信息可以说明什么
东坑半导体产业园竣工、交付、入驻、消防或专项验收政府许可、建设单位和运营主体资料项目是否开始从建设走向交付和运营准备
灵犀谷与通科子项目权威边界、施工许可、竣工验收和设备采购自然资源、住建、企业与招标资料子项目进展能否与园区其他区域分别说明
华夏恒泰最新施工阶段、项目地址、交付和设备进入发改、自然资源、住建和企业资料正式开工之后,项目实际推进到了哪里
璞泰来与嘉拓能源、设备、产量、利用率和后续监管信息企业、监管、能源与环保资料官方投产口径是否形成持续运营
内部卫星观察新观察期和权威边界Taiwha 内部卫星数据与权威边界资料地表变化是否持续,以及能否对应具体项目

报告何时更新

本报告根据实质性新进展更新,不采用固定月更。出现以下任一情况时,将重新整理相关结论:

  • 新资料说明项目已经交付或进入运营;
  • 官方来源修订项目身份、计划或阶段;
  • 项目边界获得权威确认;
  • 站点级能源、设备、产量或利用率开始连续出现;
  • 新的内部卫星观察与一手工程资料形成一致或冲突;
  • 现有趋势发生方向性反转。

如果没有实质新进展,同一计划内容的重复转载不会改变报告结论。


方法、来源、声明与结尾

方法说明

项目事实优先使用规划、自然资源、发改、住建、监管和政府项目进展等公开资料。不同来源若存在时间、范围或阶段差异,报告保留差异,不替来源推测原因。

卫星部分使用 Taiwha 内部卫星数据,用于观察三个匿名范围在不同时间的地表变化。卫星资料只作为项目公开信息的补充,不能单独确认施工、交付或投产阶段。

不同解释的支持程度,综合考虑现有资料、其他可能性、观察范围以及后续信息。由于四个项目的观察内容不同,本报告不安排百分比。

数据与来源

资料截止日为 2026 年 6 月 30 日。2026 年 7 月 27 日再次查阅了相关官方来源,未发现足以改变主要结论的新进展;本报告仍可能随新增资料更新。

声明与结尾

本报告用于研究、教育和一般信息参考,不构成投资、法律、税务、金融、采购、选址、项目尽调、企业信用或政策绩效建议。公开来源中的计划和进展口径归属于原发布机构;Taiwha 将这些资料整理为项目阶段、当前进展和后续观察事项。

AI 工具用于辅助资料整理和文本编写,报告结论依据本文列明的资料与方法。

主要结论

深莞段部分先进制造项目正在从规划走向更具体的建设和运营准备阶段,但交付与持续运营信息仍不均衡。

下一步最值得了解的事情

未来最需要观察的是:项目能否从主体和官方节点继续跨越到交付、设备、能源和持续运营量。

下次更新

报告将在出现实质新进展时更新,不因固定日期或重复宣传而改写。

Taiwha 将分散的产业、工程与物理信息整理成清晰、可追溯的报告,帮助读者在重要决策前看清现状与不确定性。
